Projectvoortgangsgrafieken leren begrijpen

Bekijken welke projectwerkzaamheden op hoog niveau zijn voltooid en hoeveel beschikbare projecttijd er nog over is.

Projectvoortgangsgrafieken

Er zijn twee projectvoortgangsgrafieken beschikbaar:

Grafieknaam Beschrijving Locatie
Auditprocedures voltooid Toont welke projectwerkzaamheden er voltooid zijn op een hoog niveau

Binnen een project klikt u op het tabblad Voortgang van het projectbeheer.

Tijd tot deadline Toont hoeveel beschikbare projecttijd er nog over is

Opmerking

De voortgangspercentagestaaf op de Projecten-startpagina, en binnen een garantieplan, wordt op dezelfde manier berekend als de grafiek Auditprocedures voltooid.

Projectbeheerders kunnen de percentagebalk van de voortgang verbergen zodat deze niet naast ieder project wordt weergegeven op de Projecten-startpagina, onder Systeembeheer > Instellingen > Grafiekinstellingen.

Hoe wordt de projectvoortgang berekend?

De projectvoortgang wordt met behulp van de volgende formule berekend:

Som van de per fase behaalde scores / Maximale score voor alle fasen en doelen x 100

Doelen

Doelen zijn de organiserende containers voor het werk dat in een project wordt gedaan. een project kan meerdere doelen hebben.

Voorbeelden van doelen die de basis kunnen vormen van een cyberveiligheidsproject:

  • Beschermen
  • Detecteren
  • Reageren
  • Identificeren
  • Herstellen

Fasen

Fasen zijn belangrijke stadia die in een project plaatsvinden. Een doel kan meerdere fasen hebben.

Opmerking

Alle fasen dragen bij aan de berekening van de projectvoltooiiing. Als u wilt dat het percentage van de projectvoltooiing als 100% wordt weergegeven, dienen alle fasen binnen ieder doel de status Voltooid te hebben.

Voorbeeldfasen

  • Beschrijvingen
  • RCM
  • Stapsgewijze beschrijvingen
  • Testplan
  • Testen
  • Beoordelingen

Fasescores

Scores worden vastgesteld op basis van de status van een fase.

Status Score
Niet gestart 0
In uitvoering 1
Voltooid 2

Fasestatussen nader bekeken

Statussen zijn gebaseerd op de vraag of er specifieke items bestaan binnen een project en of de goedkeuringen voltooid zijn. Naarmate u werkzaamheden in een project goedkeurt, neemt het percentage voltooide projecten toe.

Welke fasen binnen doelen worden weergegeven, hangt af van de workflow van het project (Werkplan of Interne controle), en of bepaalde fasen in- of uitgeschakeld zijn binnen de configuratie van het projecttype.

Werkplan workflowfasen en -statussen

In de tabel hieronder worden de standaardfasen getoond voor ieder doel in een Werkplanworkflow, en wordt het bereiken van iedere status beschreven.

Opmerking

  • Interfacetermen zijn aanpasbaar, en velden en tabbladen zijn configureerbaar. In uw exemplaar van Diligent One zijn sommige termen, velden en tabbladen mogelijk anders.
  • Als een verplicht veld leeg wordt gelaten, verschijnt er een waarschuwingsbericht: dit veld is verplicht. Sommige aangepaste velden kunnen standaardwaarden hebben.

Fase

Statussen

Niet gestart In uitvoering Voltooid
Projectplan

verschijnt wanneer u een doel toevoegt en er geen risico's of procedures zijn toegevoegd

verschijnt wanneer een doel één of meerdere risico's of procedures heeft of indien u een risico of procedure bijwerkt nadat het gekloond is

verschijnt wanneer de aanvankelijke goedkeuring plaatsvindt onder Goedkeuringen projectplan

Uitvoeringsprocedures

verschijnt wanneer u voor het eerst een procedure toevoegt

verschijnt wanneer een doel tenminste één procedure heeft en u een procedure uitvoert

verschijnt wanneer de aanvankelijke goedkeuring plaatsvindt in de Uitvoeringsprocedurelijst (de pagina waarin alle Uitvoeringsprocedures worden getoond)

Beoordelingen

verschijnt wanneer u voor het eerst een doel toevoegt

verschijnt wanneer er een volgende beoordelaar tenminste één van de volgende zaken goedkeurt:

  • Projectplan
  • Uitvoeringsprocedurelijst

verschijnt wanneer alle goedkeuringsniveaus voltooid zijn voor het volgende:

  • Projectplan
  • Uitvoeringsprocedurelijst

Fasen van Interne controle-workflow

In de tabel hieronder worden de standaardfasen getoond voor ieder doel in een Interne controle-workflow, en wordt het bereiken van iedere status beschreven.

Opmerking

  • Interfacetermen zijn aanpasbaar, en velden en tabbladen zijn configureerbaar. In uw exemplaar van Diligent One zijn sommige termen, velden en tabbladen mogelijk anders.
  • Als een verplicht veld leeg wordt gelaten, verschijnt er een waarschuwingsbericht: dit veld is verplicht. Sommige aangepaste velden kunnen standaardwaarden hebben.

Fase

Statussen
Niet gestart In uitvoering Voltooid
Beschrijvingen

verschijnt wanneer u eerst een beschrijving toevoegt of indien de beschrijvingen leeg blijven

verschijnt wanneer een doel één of meerdere beschrijvingen heeft en tenminste één beschrijving geen aanvankelijke goedkeuring ontvangen heeft

OF

tenminste één beschrijving geen aanvankelijke goedkeuring ontvangen heeft en u tenminste één beschrijving updatet nadat deze gekloond is

verschijnt wanneer een doel één of meerdere beschrijvingen heeft en de aanvankelijke goedkeuring heeft plaatsgevonden voor alle beschrijvingen

RCM (Risicocontrolematrix)

verschijnt wanneer u een doel toevoegt en er geen risico's of controles zijn toegevoegd

verschijnt wanneer een doel één of meerdere risico's of controles heeft of indien u een risico of controle bijwerkt nadat deze gekloond is

verschijnt wanneer de aanvankelijke goedkeuring heeft plaatsgevonden voor alle risico's en controles onder Goedkeuringen Risicocontrolematrix

Stapsgewijze beschrijvingen

verschijnt wanneer u geen controle hebt toegevoegd of wanneer u voor het eerst een controle toevoegt

verschijnt wanneer een doel tenminste één stapsgewijze beschrijving heeft en u tenminste één stapsgewijze beschrijving updatet

verschijnt wanneer de aanvankelijke goedkeuring plaatsvindt op de lijst van Stapsgewijze beschrijvingen (de pagina waarop alle Stapsgewijze beschrijvingen worden getoond)

Testplan

verschijnt wanneer u voor het eerst een controle toevoegt

verschijnt wanneer een doel tenminste één testplan heeft en u tenminste één testplan updatet

verschijnt wanneer de aanvankelijke goedkeuring plaatsvindt op de lijst van Testplannen (de pagina waarop alle Testplannen worden getoond)

Testen

verschijnt wanneer u voor het eerst een controle toevoegt

verschijnt wanneer u tenminste één van de testen in een testronde updatet

OF

wanneer de aanvankelijke goedkeuring plaatsvindt in een van de testrondes onder Goedkeuringen Testen

verschijnt wanneer de aanvankelijke goedkeuring plaatsvindt op de Testslijst (de pagina waarop alle Tests worden getoond)

Beoordelingen

verschijnt wanneer u voor het eerst een doel toevoegt

verschijnt wanneer een volgende beoordelaar één van de volgende zaken goedkeurt:
  • Beschrijving
  • Risicocontrolematrix
  • Lijst met Stapsgewijze beschrijvingen
  • Lijst met Testplannen
  • Testslijst

verschijnt wanneer alle goedkeuringsniveaus voltooid zijn voor het volgende:

  • Beschrijvingen
  • Risicocontrolematrix
  • Lijst met Stapsgewijze beschrijvingen
  • Lijst met Testplannen
  • Testslijst

Grafiek Auditprocedures voltooid

De grafiek Auditprocedures voltooid toont welke projectwerkzaamheden er voltooid zijn op een hoog niveau. Dit wordt berekend door alle per fase ontvangen scores bij elkaar op te tellen en te delen door de maximale score die over alle fasen en doelen behaald kan worden.

Opmerking

Wanneer u een deel van het project hebt goedgekeurd, kan het 15 minuten duren voordat de grafiek en de voortgangspercentagebalk bijgewerkt zijn.

Voorbeeld

Scenario

Als Auditbeheerder heeft u inzicht nodig in de mate van voltooiing van iedere projectfase en de voltooiing van het project als geheel.

Ga naar de pagina Projectvoortgang en bekijk de volgende grafiek. U zult merken dat iedere projectfase gemarkeerd is met een voltooiingsstatus (Niet gestart, In uitvoering, Voltooid) en dat er een algemeen voltooiingspercentage getoond wordt waarmee de mate van voltooiing van het project als geheel wordt weergegeven.

Berekening

Het voltooiingspercentage wordt bepaald met behulp van de volgende formule:

Som van behaalde score / Maximale score x 100

Som van behaalde score

De behaalde score voor iedere projectfase wordt berekend op basis van de waarden die aan iedere voltooiingsstatus worden gekoppeld:

  • Niet gestart = 0
  • In uitvoering = 1
  • Voltooid = 2

Som van behaalde score

(2+1+0) + (0+0+0) + (2+0+0) + (1+0+0) + (0+0+0)+ (0+0+0) + (0+0+0) + (0+0+0) = 6

Maximale score

De maximale score die u kunt behalen over alle projectfasen en -doelen wordt bepaald met behulp van de volgende formule:

Telling projectfase x Maximale score projectfase x doeltelling

Maximale score 48 (3 x 2 x 8)

Deel van formule Waarde Opmerkingen
Telling Projectfase 3

Er bestaan 3 projectfasen:

  • Projectplan
  • Uitvoeringsprocedures
  • Beoordelingen voltooien
Maximale score projectfase 2

De maximale score die u voor één enkele projectfase kunt krijgen, is 2:

  • Niet gestart = 0
  • In uitvoering = 1
  • Voltooid = 2
Opmerking

In het geval waarin u één enkel doel heeft waarin alle projectfasen als Voltooid zijn gemarkeerd, verhoogt deze waarde opzettelijk de score zodat het voltooid-percentage de 100% kan bereiken.

Doeltelling 8 Het aantal controledoelen binnen dit project is 8.

Resultaat

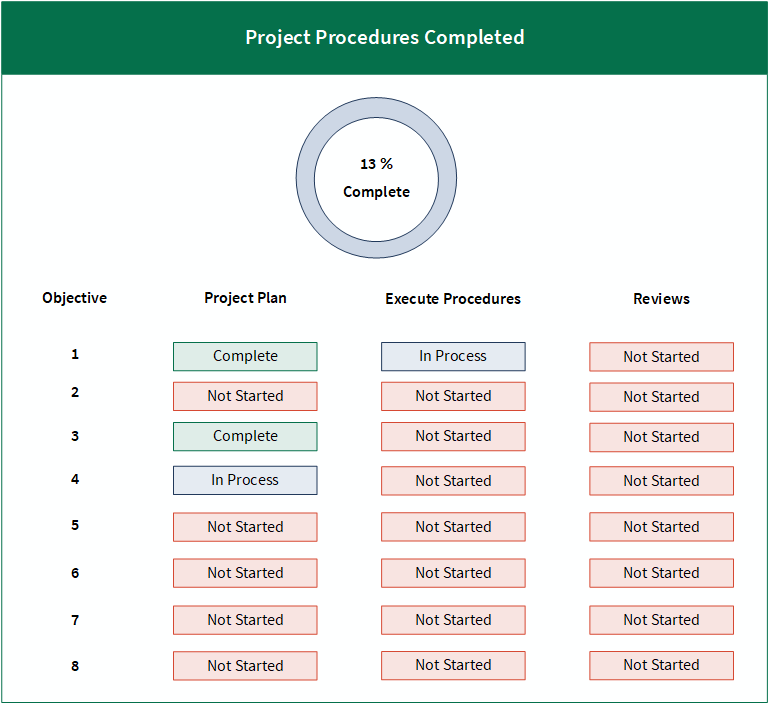

Som van behaalde score (6) / Maximale score (48) x 100 = 12,5.

Het totale percentage wordt afgerond van 12,5% naar 13%.

Tijd tot deadline-grafiek

De Tijd tot Deadline-grafiek toont hoeveel beschikbare projecttijd er nog over is. Dit wordt berekend door het aantal verstreken dagen in het project te delen door het totale aantal kalenderdagen.

Voorbeeld

Scenario

Als Auditbeheerder heeft u inzicht nodig in het totale percentage aan bestede projecttijd.

Ga naar de pagina Projectvoortgang en bekijk de volgende grafiek. U zult zien dat er een voltooiingspercentage is dat weergeeft hoeveel projecttijd er al besteed is.

Berekening

Het voltooiingspercentage wordt bepaald met behulp van de volgende formule:

Aantal verstreken dagen / Totale aantal kalenderdagen x 100

Het voltooiingspercentage wordt berekend met behulp van de volgende informatie:

  • Startdatum veldwerk = 1 januari 2020
  • Beoogde voltooiingsdatum = 31 december 2020
  • Datum van vandaag = 30 april 2020
Tip

U kunt de Startdatum Veldwerk en de Beoogde Voltooiingsdatum bekijken onder Instellingen.

Het aantal dagen dat in het project verstreken is, is 120. Het totale aantal kalenderdagen is 365.

Resultaat

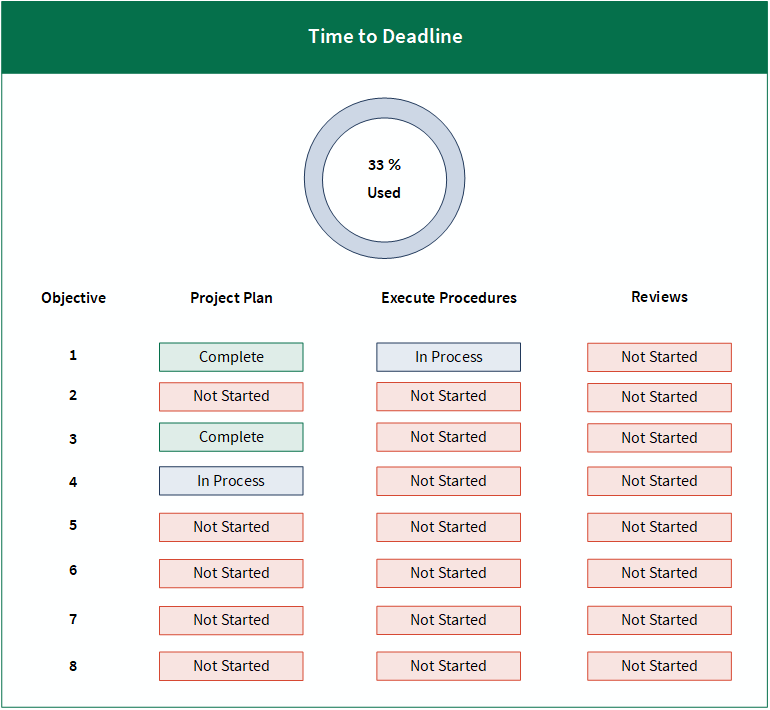

Aantal verstreken dagen (120) / Totale aantal kalenderdagen (365) x 100 = 32,876712328

Het totale percentage wordt afgerond naar 33%.
